Quy trình triển khai WMS 7 bước: Từ khảo sát đến vận hành
Hướng dẫn chi tiết quy trình triển khai WMS 7 bước cho SME TMĐT, từ khảo sát hiện trạng đến vận hành chính thức. Tăng tốc xử lý đơn 30-50%, giảm sai sót 80%.

Hướng dẫn chi tiết quy trình triển khai WMS 7 bước cho SME TMĐT, từ khảo sát hiện trạng đến vận hành chính thức. Tăng tốc xử lý đơn 30-50%, giảm sai sót 80%.
Quy trình triển khai WMS 7 bước cho SME và seller TMĐT tại Việt Nam giúp doanh nghiệp tăng tốc xử lý đơn 30-50%, đạt độ chính xác tồn kho trên 99%, giảm sai sót đến 80% và hoàn vốn trong khoảng 11 tháng. Các bước cốt lõi gồm: khảo sát hiện trạng, xác định yêu cầu, lựa chọn nhà cung cấp, thiết kế quy trình và chuẩn bị dữ liệu, cấu hình và tích hợp, đào tạo và kiểm thử, vận hành chính thức. Thời gian triển khai trung bình cho giải pháp Cloud WMS khoảng 1–3 tháng, với chi phí dao động từ vài chục triệu đến vài trăm triệu đồng tùy quy mô. Yếu tố thành công then chốt: chuẩn hóa quy trình trước khi triển khai, tích hợp liền mạch với các sàn thương mại điện tử (TMĐT) và đơn vị vận chuyển, đào tạo nhân viên từ sớm, và chọn đối tác có uy tín.
Nhiều chủ shop online và doanh nghiệp vừa và nhỏ (SME) đang gặp khó khăn trong việc quản lý kho hàng khi bán hàng trên nhiều kênh như Shopee, TikTok Shop, Lazada. Hàng hóa lộn xộn, sai sót đơn hàng thường xuyên, kiểm soát tồn kho không chính xác — đó là những nỗi đau điển hình. Một phần mềm quản lý kho (WMS) có thể giải quyết triệt để những vấn đề này, nhưng nếu triển khai không đúng quy trình, bạn có thể lãng phí thời gian, tiền bạc và thậm chí làm rối thêm vận hành. Bài viết này cung cấp lộ trình 7 bước thực chiến, từ khảo sát kho bãi đến vận hành chính thức, giúp bạn có một checklist sẵn sàng cho dự án của mình.
Mục tiêu của bước đầu tiên là hiểu rõ quy trình hiện tại đang vận hành ra sao, điểm yếu ở đâu, khối lượng hàng hóa và cơ sở hạ tầng có đáp ứng được khi ứng dụng WMS hay không. Đây là nền tảng cho tất cả các bước sau.
Báo cáo hiện trạng kho bãi, danh sách các vấn đề ưu tiên cần giải quyết, và yêu cầu sơ bộ cho hệ thống WMS. Nếu nội bộ chưa có kinh nghiệm, nên thuê chuyên gia hoặc bên thứ ba để đảm bảo đánh giá khách quan và đầy đủ.
Dựa trên báo cáo hiện trạng, doanh nghiệp cần trả lời rõ ràng các câu hỏi:
Phân biệt rõ nhu cầu “cần có” và “muốn có”. Đừng tham lam chọn giải pháp quá phức tạp nếu quy trình hiện tại chưa sẵn sàng. Một WMS đơn giản, khớp với nhu cầu thực tế sẽ dễ triển khai và sử dụng hơn nhiều.
Đây là bước quyết định sự thành công của dự án. Tiêu chí chọn nhà cung cấp WMS cần cân nhắc:
Thị trường Việt Nam có nhiều nhà cung cấp nội địa như Gobox, Facenet, HPT, C-WMS, WMS360, Infolog, HTN Solutions. Mỗi bên có thế mạnh riêng về ngành hàng, tích hợp sàn hoặc chi phí. Hãy yêu cầu demo thực tế trên dữ liệu của bạn để đánh giá sự phù hợp trước khi quyết định. Đừng chọn theo giá rẻ nhất – xem xét tổng chi phí sở hữu (TCO) bao gồm phí vận hành, nâng cấp, hỗ trợ.
Sau khi chọn giải pháp, doanh nghiệp cần thiết kế lại quy trình kho vận chuẩn hóa: xác định quy trình nhập hàng, xử lý đơn hàng, lấy hàng (pick), đóng gói, xuất hàng và kiểm kê. Cần quyết định phương pháp pick phù hợp (pick-by-order, batch picking hay wave picking), bố trí layout kho (zone nhập, zone lưu trữ, zone đóng gói, zone xuất) và thiết lập quy tắc quản lý tồn kho (FIFO, FEFO, LIFO). Quy trình được thiết kế càng rõ ràng, hệ thống WMS càng vận hành trơn tru.
Song song, doanh nghiệp cần chuẩn bị dữ liệu và hạ tầng kỹ thuật:
Hạ tầng kỹ thuật cũng cần chuẩn bị:
Ở bước này, nhà cung cấp WMS sẽ tiến hành cấu hình hệ thống theo quy trình đã được thiết kế từ các bước trước:
Thời gian cho bước này thường từ 1 đến 2 tuần, tùy độ phức tạp và số lượng tích hợp.
Đây là bước dễ bị xem nhẹ nhưng lại quyết định sự thành công của việc áp dụng WMS vào thực tế.
Nếu đầu tư thời gian cho UAT kỹ lưỡng, bạn có thể giảm phần lớn sự cố sau khi đưa hệ thống vào chính thức.
Sau khi UAT thành công, kế hoạch go-live cần được thực hiện có tổ chức:

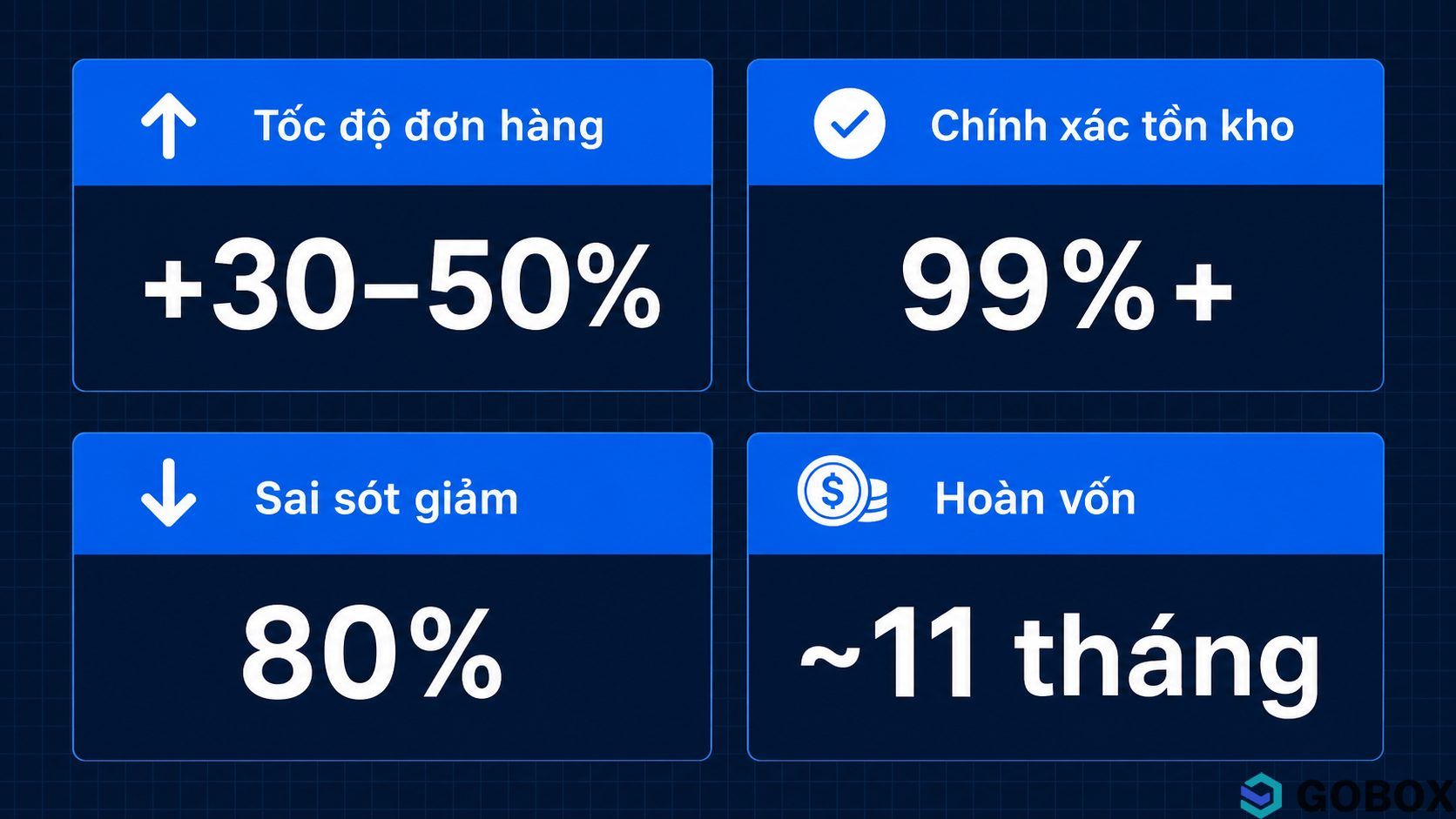

Sau go-live, doanh nghiệp bắt đầu theo dõi các chỉ số hiệu suất (KPI) như thời gian xử lý đơn hàng, độ chính xác tồn kho, tỷ lệ sai sót. Dữ liệu thực tế từ WMS giúp bạn liên tục cải tiến: điều chỉnh layout kho, tối ưu quy trình pick-pack, giảm thời gian nhập hàng. Theo số liệu thực tế, doanh nghiệp thường ghi nhận tốc độ xử lý đơn hàng tăng 30-50%, độ chính xác tồn kho đạt trên 99%, tỷ lệ sai sót giảm 80% và hoàn vốn đầu tư trong khoảng 11 tháng.
Quy trình triển khai WMS tiêu chuẩn gồm 7 bước: khảo sát hiện trạng, xác định yêu cầu, lựa chọn giải pháp, thiết kế quy trình và chuẩn bị dữ liệu, cấu hình và tích hợp, đào tạo và kiểm thử, vận hành chính thức.
Đối với giải pháp Cloud WMS, thời gian triển khai thường từ 1 đến 3 tháng. Các hệ thống phức tạp hoặc yêu cầu tùy chỉnh nhiều có thể kéo dài 3–6 tháng.
Chi phí dao động từ vài chục triệu đến vài trăm triệu đồng, phụ thuộc vào quy mô kho, số lượng tính năng, và nhà cung cấp. Giải pháp Cloud thường có chi phí thấp hơn so với On-premise.
SME nên ưu tiên nhà cung cấp có kinh nghiệm trong ngành hàng tương tự, có khả năng tích hợp sẵn với các sàn TMĐT phổ biến và đơn vị vận chuyển, chi phí minh bạch, hỗ trợ triển khai và đào tạo tận tình, và cung cấp giải pháp Cloud có thể mở rộng.
Sai lầm thường gặp: không chuẩn hóa quy trình trước khi triển khai, chọn giải pháp quá phức tạp, thiếu đào tạo nhân viên, bỏ qua kiểm thử kỹ lưỡng. Cách tránh: đầu tư thời gian khảo sát, chọn WMS vừa tầm, đào tạo từ sớm và kiểm thử với dữ liệu thật.
Các chỉ số điển hình được cải thiện bao gồm tốc độ xử lý đơn hàng, độ chính xác tồn kho, giảm tỷ lệ sai sót, năng suất lao động và khả năng mở rộng khi doanh số tăng.
Cloud WMS phù hợp hơn với SME vì chi phí đầu tư thấp, triển khai nhanh, dễ dàng mở rộng và không cần quản lý hạ tầng máy chủ. On-premise thường dành cho doanh nghiệp lớn có yêu cầu bảo mật cao hoặc tùy chỉnh sâu.
Doanh nghiệp cần đánh giá hiện trạng kho, xác định rõ mục tiêu, chuẩn hóa quy trình nhập/xuất/tồn, mã hóa SKU, làm sạch dữ liệu tồn kho và khách hàng, chọn đối tác uy tín và lên kế hoạch đào tạo từ sớm.
Cần đào tạo theo từng vai trò (nhập hàng, pick-pack, quản lý kho), kết hợp tài liệu, video và thực hành. Tổ chức nhiều đợt: trước khi UAT, trong UAT và sau go-live.

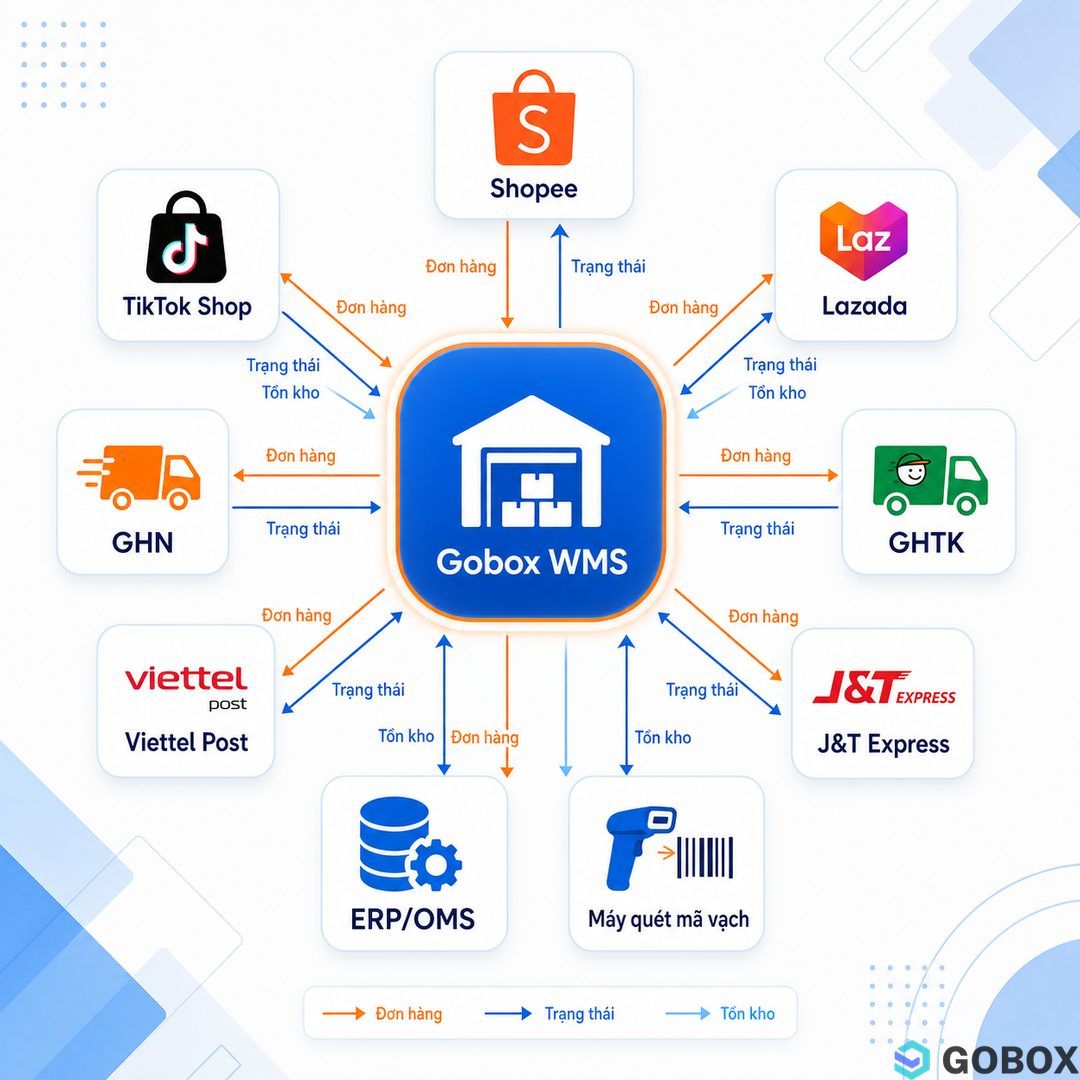

Chọn WMS có sẵn kết nối API với các sàn như Shopee, TikTok Shop, Lazada và các đơn vị vận chuyển phổ biến. Kiểm thử luồng đơn hàng từ sàn vào WMS và từ WMS ra vận chuyển, xử lý các trường hợp ngoại lệ (đơn hủy, đổi trả) ngay từ đầu.
Quy trình triển khai WMS 7 bước từ khảo sát đến vận hành chính thức là một lộ trình đã được kiểm chứng, giúp các SME và seller TMĐT tránh được những sai lầm tốn kém. Yếu tố then chốt để thành công là chuẩn hóa quy trình trước khi chạy phần mềm, tích hợp liền mạch với các kênh bán hàng và đơn vị vận chuyển, và đào tạo nhân viên một cách bài bản. Đừng vội vàng — hãy thực hiện từng bước, ưu tiên chọn đối tác có kinh nghiệm thực tế trong ngành hàng của bạn.
Nếu bạn đang tìm kiếm một giải pháp WMS phù hợp cho kho TMĐT của mình, hãy liên hệ Gobox để được tư vấn quy trình triển khai chi tiết và dùng thử miễn phí. Chúng tôi sẵn sàng đồng hành cùng bạn từ bước khảo sát cho đến vận hành ổn định.
Gobox Team là đội ngũ chuyên gia giàu kinh nghiệm trong lĩnh vực tư vấn, thiết kế và vận hành kho fulfillment cũng như kho thương mại điện tử hiệu suất cao. Với nhiều năm thực chiến cùng hàng trăm mô hình vận hành khác nhau, Gobox Team không chỉ am hiểu sâu về quy trình quản lý kho, tối ưu luồng hàng và chi phí, mà còn luôn cập nhật các xu hướng công nghệ và mô hình tự động hóa mới nhất. Mục tiêu của chúng tôi là giúp các doanh nghiệp và startup xây dựng hệ thống fulfillment vận hành ổn định, tiết kiệm và dễ mở rộng, từ đó nâng cao hiệu quả kinh doanh và trải nghiệm khách hàng.

July 13, 2026
WMS quản lý đa kho giúp doanh nghiệp TMĐT & fulfillment Việt Nam tập trung tồn kho, phân bổ đơn...

July 5, 2026
Hướng dẫn tối ưu quy trình lấy hàng & đóng gói (picking & packing) — từ bố trí kho ABC,...

July 2, 2026
KPI đánh giá hiệu suất kho: 5 chỉ số cốt lõi giúp seller TMĐT đo lường và tối ưu vận...
